兴华街泵站奏响项目建设“奋进曲”
兴华街周边排水系统及道路园林景观提标改造工程施工二标段施工侧记
发布时间:2023-04-27 17:11:36  来源:本站  阅读:19370

 春潮涌动处,奋进正当时。一公司承建的兴华街周边排水系统及道路园林景观提标改造工程施工二标段全体参建人员坚守岗位、奋战一线,齐心协力抢工期、抓管理,聚焦预应力锚索支撑工序,奏响项目建设“奋进曲”。

 锚定工期目标 “三举措”加强施工管理

 工程开工以来,项目部严格执行标准化管理,倒排施工工期,紧盯关键节点,施工管理人员往返于施工现场的各个角落,抓质量、查隐患、赶进度,一步一个脚印,重点围绕质量管控、安全生产、进度管理等方面采取合理化措施,加快施工步伐、推进施工进展。在质量管理上,项目部要求从源头做好施工质量控制,强化各项工序的技术交底工作,设置质量控制点,明确难点解决措施,实现项目质量有效控制。在安全管理上,项目部坚持“安全第一,预防为主,综合治理”的方针,坚持把安全工作作为一切的前提,要求务必将安全生产放在首位,将监督责任落到实处,严格落实各项安全防范措施。在进度管理上,项目部以“工作紧前不紧后”的原则,合理安排、抢抓进度,利用平行、流水和交叉作业相结合的方式,使工程在时间、空间上形成紧密结合,工种、工序间组成良好衔接,确保进度计划如期完成。

 提升质量标准 “全过程”聚焦重点工序

 施工中,由于工程基坑较深,涉及大体积挖方施工,预应力锚索支撑作为重点工序,项目部结合实际情况,按设计要求打设锚索,挖一层土方做一层锚索,在本层锚索锚固端强度达到标准后,进行锚索张拉锁定,方可进行下一层土方开挖,前三层每层192根,第四层57根,平均每根锚索入深达22米。锚索施工分为锚固段和自由段。锚固段主要用水泥浆将锚索固定在土中部分;自由段是将锚索头处拉力传至锚固体区域的可张拉活动部位,对锚索施加预应力,提升基坑周边土体稳固性,以达到基坑支护要求,保证基坑施工安全。因锚索需要穿透已完工的地连墙,且地连墙作为基坑重要支撑体系,钢筋密度大、混凝土强度高,项目部要求施工人员密切跟踪打设锚索全程,紧盯关键部位施工,确保每一根锚索精确定位、精确开孔、精确施工,严格控制水灰比、注浆压力及注浆量,保证每根锚索的成品质量。

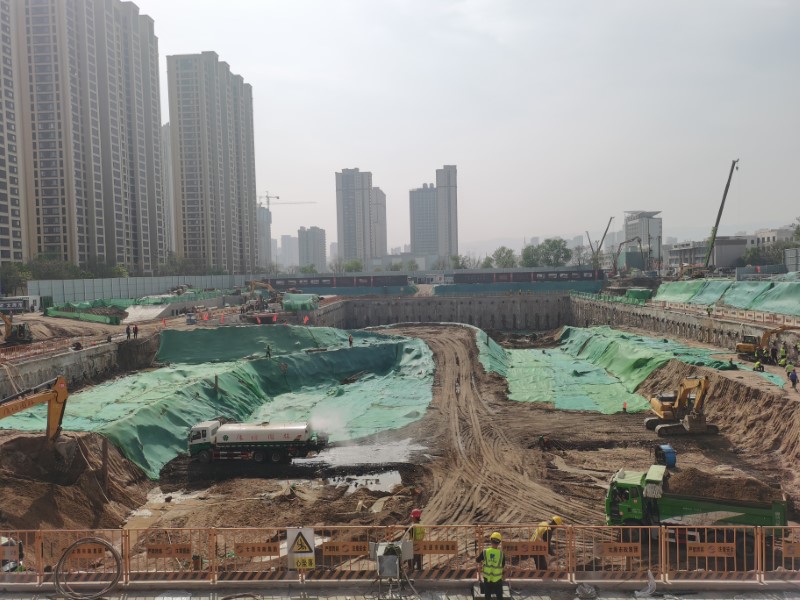

 在项目部全体施工人员的共同努力下,截至目前,该工程三轴水泥搅拌桩、厂区重型道路、导墙、地下连续墙、塔吊基础、边沟、冠梁、接收井、工作井、抗拔桩已全部施工完成,正在全力推进双孔出水涵、预应力锚索施工。
