技术领航 点燃工程建设强力“引擎”
四公司太原市利用供热管网输送晋阳污水处理厂中水工程再生水车间建筑安装工程施工侧记
发布时间:2021-06-22 10:19:44  来源:本站  阅读:14594

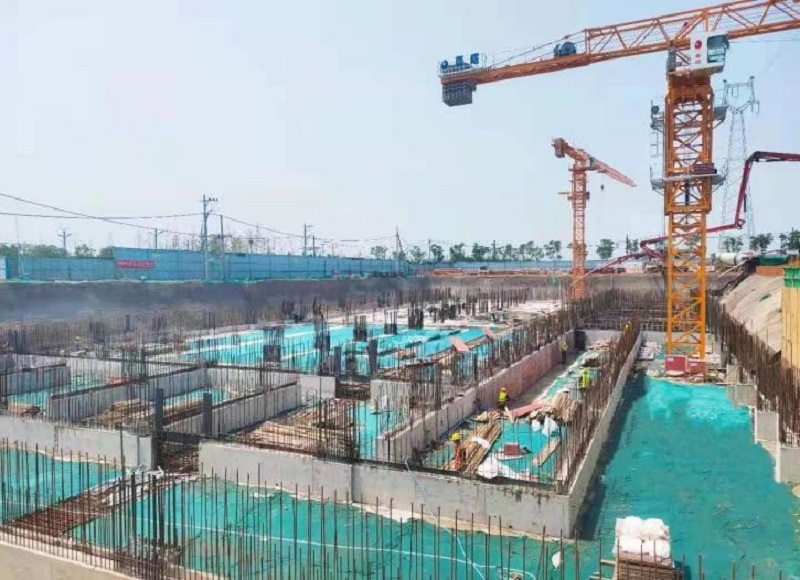

 走进太原市利用供热管网输送晋阳污水处理厂中水工程再生水车间建筑安装工程的施工现场,两座塔吊耸立,数十名施工人员穿梭在钢筋丛林里,头顶烈日紧张有序施工。该工程目前已进入结构施工阶段,项目部持续推进标准化管理,充分发挥技术引领作用,全力推动工程建设。

 “勤”字为先  上下一心同推进

 基坑基础采用桩筏(钻孔灌注桩+筏板)结构,工序种类多、技术标准高,全体施工人员紧盯细节、集思广益,做好各项准备工作,为推进结构工程打好“前哨战”。

 6月初,该工程开始进行结构部分施工,项目部前期积极着手多项准备工作,先是本着“优中选优”的原则,优先选取施工经验丰富、技术力量突出的施工队伍,组织项目部技术人员与施工队共同研究图纸,反复探讨施工工艺,确保施工技术保障,并积极与设计院联系,在施工过程中一旦遇到具体问题,及时反馈总结,主动与其沟通,进一步优化设计方案,完善工艺类型。施工中,项目部始终按照“勤检点、勤督促”的思路,从钢筋布置、下料等方面严格要求施工人员按标准进行施工操作,提升施工技术优化程度,确保钢筋一次性成型质量。

 “实”字当头  巧施良策齐攻坚

 结构工程开工前,该工程工程桩、止水帷幕桩、降水井均已施工完成,全体施工人员结合实际情况,巧妙运用施工技术,既保证了施工质量又有效推进工程进展。

 该工程共打设1213根工程桩,由于时间紧,工程量大。在桩基施工中,针对该区域土质分为杂填土、砂层及黏土层的情况,项目部通过增加打桩机潜水钻头的功率,将常规施工需要4个小时才能完成一根桩的频率大大提升,保证在两个小时内完成一根桩的施工,最终利用一个月的时间全部完成桩基施工,快速推进工程进度。同时,由于该工程地下水位高,离自然地面仅有3米,项目部打设平均深度为14米的止水帷幕桩配合80余口降水井进行降水,确保地下水位快速降至设计标高。由于降水井在结构施工中仍要不间断降水,项目部通过接设排水管,将其引出基坑现场进行外流的方式,顺利解决了其影响垫层打设及绑扎钢筋的状况。项目部注重技术交底工作,利用班前会等形式组织振捣工、木工等参与浇筑混凝土施工的人员详细了解技术要点,保证浇筑质量,提高混凝土成型率,为工程顺利开展奠定坚实基础。

 截至目前,该工程筏板基础混凝土的浇筑工作已全部完成,下一步将进行外排脚手架及内部满堂支架的搭设及墙、柱、梁、板的施工。项目部全体施工人员用管理保质量、用汗水筑品质,严格按照施工技术措施施工,全力做好各项工作,向着工程节点目标奋力冲刺。
