欢迎访问“太原市政建设集团有限公司”官方网站!
返回首页
您当前所在位置:首 页 > 新闻中心 > 新闻动态 > 公司动态
工程建设“两手抓” 促质量 重管理
二公司南上庄片区路网完善工程施工纪实
发布时间:2019-07-15 08:30:57  来源:本站  阅读:11827

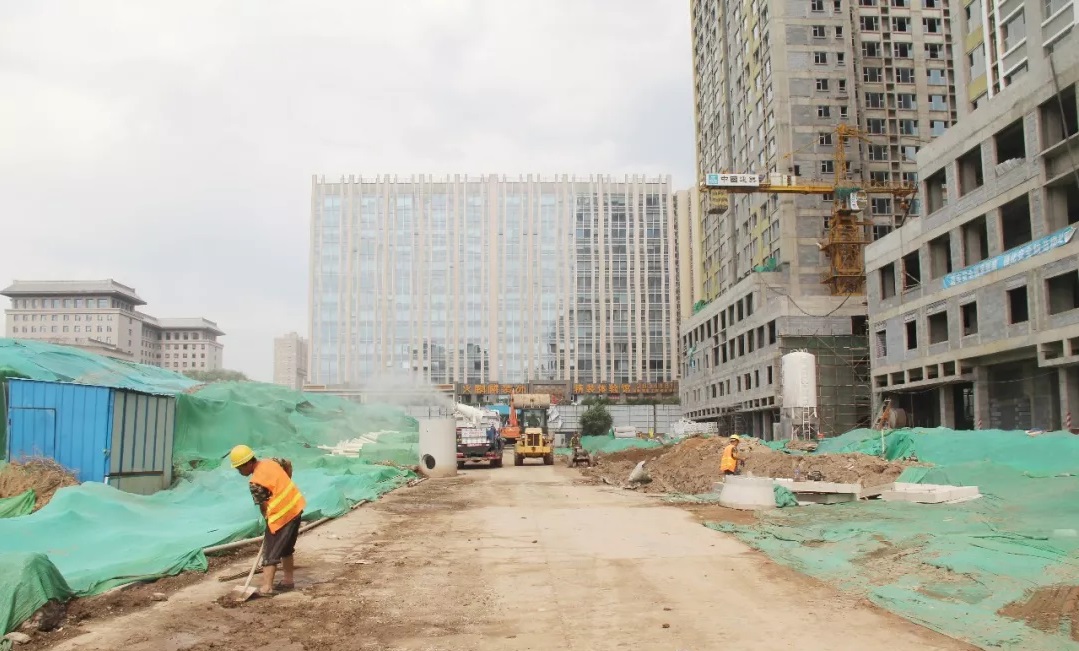

 走进二公司承建的南上庄片区路网完善工程,机器声、电焊声、指挥声……此起彼伏,一派繁忙的施工景象。该工程于6月12日开工建设,建成后将完善城市片区路网,提高周边道路通行能力。

 “一手抓”施工难点促质量

 施工中,项目部狠抓施工质量,全力打造品质工程。由于该地区现状道路为原南上庄村,地下水位较高,地面表层土多为建筑垃圾回填土。施工时,为确保施工质量,项目部先用炮锤破除半幅现状路面,清运建筑垃圾,沟槽开挖后再利用水泵抽水,并在地基松软地段采用30厘米的片石和10厘米的碎石进行地基处理,确保地基承载力,保证路面平整稳固。在雨、污水管线施工中,由于该地区实际情况与设计图纸不符,给施工造成了极大的阻碍,项目部多次勘察施工现场,确定千峰南路、长风西街、旧晋祠路现状井的具体位置。

 项目部在进行规划三路污水管线施工时,由于按设计坐标放线后,无法确定现状井和旧晋祠路管线接口的准确位置,在经过相关技术人员讨论研究后,项目部对晋祠路现状污水管线现场进行再次勘察,并利用穿线器测量出支管的实际距离,缩小挖掘范围,最终找到了现状污水井的准确位置。

 “一手抓”安全文明重管理

 项目部以“安全无小事,责任大于天”为出发点,多措并举,助推工程建设。平面交叉施工解难题,该工程位于中建集团承建的远大凤玺湾、购物广场等多栋高层建筑之间,材料运输、混凝土浇筑、施工机械交叉施工,施工环境复杂,为确保施工安全,项目部在排水工程施工期间采取半幅路面施工法,保证另外半幅的正常通行。由于施工作业面狭窄,各种机械的调转成为首要难题。项目负责人积极协调挖掘机、混凝土搅拌车、垃圾运输车等各类车辆机械的使用和通行,在满足施工需要的同时还保证了施工安全。

 安全文明施工把好关,由于施工区域内施工车辆、人员较多,项目部采取在沟槽边1米全线设置高1.2米的硬质防护栏杆、设置铁马维护栏杆、张贴安全警示标志等方式,保证施工安全。此外,项目部每天早晨对专职安全员进行安全生产教育的同时,将安全培训视频,发送至项目部安全生产管理群。

 截止目前,项目部拆除路面11221米,占总量的70%;雨水管线已完成956米,占总量的66%;污水管道已完成1206米,占总量的89%,该工程预计8月25日完工。施工中,项目部坚持施工难点、安全文明“两手抓”,以实际行动践行“六个百分百”安全文明施工要求,助力工程建设和安全文明齐头并进,互助双赢,努力打造碧水蓝天太原城。
