新闻中心News Center
太原市政建设集团有限公司龙城大街东延(东峰路—太榆界)建设工程等四项工程进展
发布时间:2020-08-21 17:03:52 来源:本站 阅读:13980
8月10日,八公司承建的迎新西一条等五条道路改造工程迎新路北段(迎新北二巷—迎新北三巷)第一层水稳已全部完成。下一步将继续完成其他路段水稳铺设及雨污水管线支线的施工。

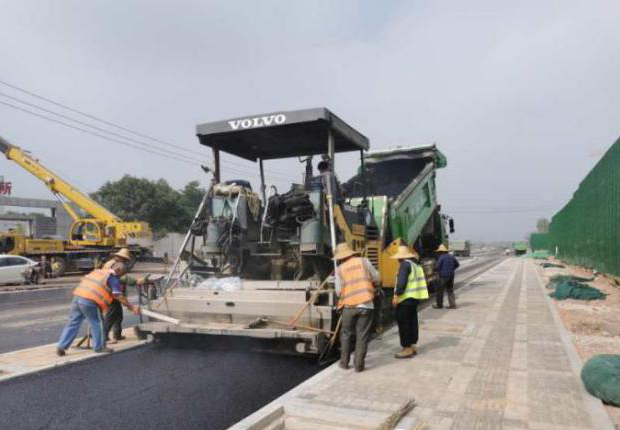

8月15日,四公司承建的龙城大街东延(东峰路—太榆界)建设工程非机动车道及辅路的沥青混凝土下面层已铺设1.2公里,已完成总工程量的50%。下一步将进行下穿东山过境高速通道及防洪箱涵的施工建设。

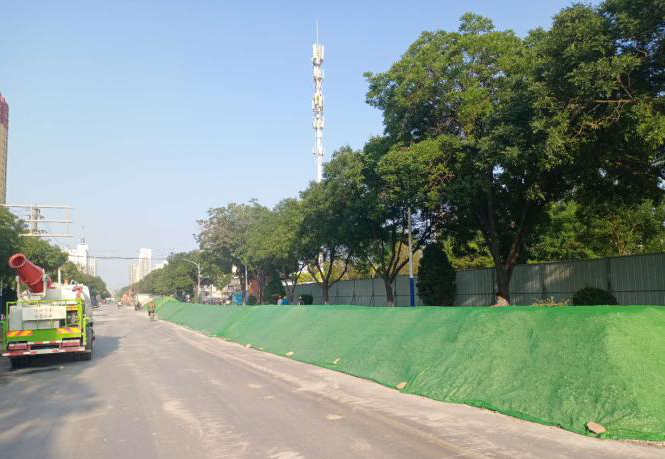

8月18日,第二项目部承建的太原市府城文道历史文化街区改造项目(杏花岭区示范段)小北门街南北向、坝陵北街底基层水稳(除过路段外)已全部铺设完毕。下一步将进行基层水稳及沥青混凝土下面层的铺设工作。

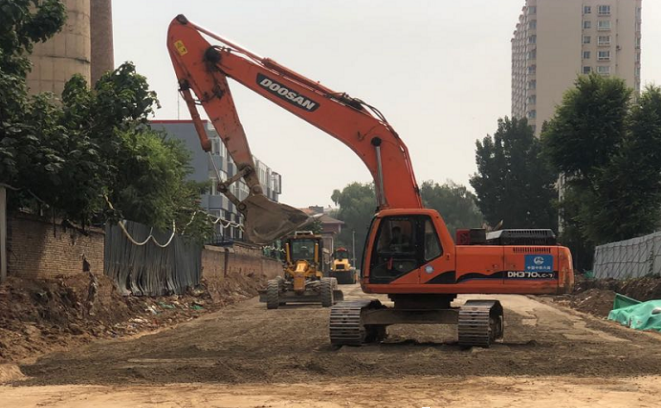

8月18日,第三项目部承建的通达街(坞城路—汾东路)排水改造工程污水管线已铺设2332米,完成总工程量的93%;检查井主线累计完成59座,完成总工程量的91%。下一步将进行综合管线及路面的施工。
