欢迎访问“太原市政建设集团有限公司”官方网站!
返回首页
您当前所在位置:首 页 > 新闻中心 > 新闻动态 > 公司动态
太原市政建设集团有限公司迎新西一条等五条道路改造工程等四项工程进展 发布时间:2020-09-09 08:29:53  来源:本站  阅读:13869

 9月7日,八公司承建的迎新西一条等五条道路改造工程雨污水管线,迎新路北段、迎新北巷沥青混凝土下面层已全部完成。迎新西一条沥青混凝土下面层铺设已完成300米,完成总工程量的30%;迎新路西段南半幅水稳底基层铺设已全部完成,北半幅水稳底基层铺设已完成200米,完成总工程量的80%;迎新南一巷西段水稳底基层铺设已完成350米,完成总工程量的50%。下一步将继续进行路面施工作业。

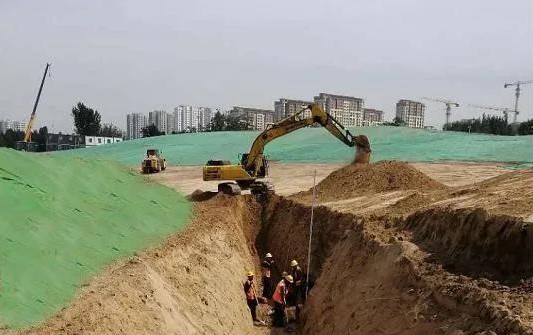

 9月7日,第十二项目部承建的太原市双塔景区一期建设项目一标段路基已完成2080米,完成总工程量的60%;灰土垫层已完成1940米,完成总工程量的56%;水稳底基层已完成800米,完成总工程量的22%;雨、污水管线已完成3150米,完成总工程量的29%;给水消防管线已完成2360米,完成总工程量的24%。下一步将继续完成综合管线、水稳底基层及沥青混凝土下面层的施工建设。

 9月7日,二公司承建的千峰路改造工程雨水管线已完成337米;打设拉森钢板桩1066米,高压旋喷桩106米。下一步将继续完成雨水方涵和污水管道的开挖工作。

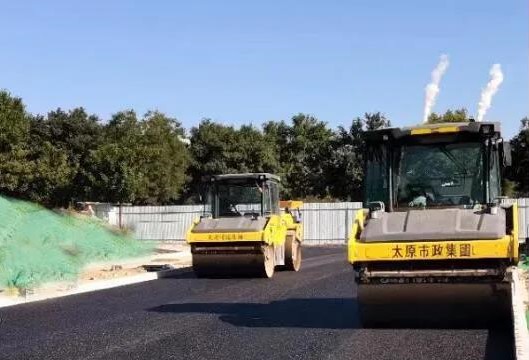

 9月7日,第四项目部承建的晋源区2020年度城乡结合部西镇至龙山等七条道路改造工程一标段已全部完工,具备通车条件。下一步将继续完成绿化施工。
